大跨度预应力空心板(SP板)


大跨度预应力空心板(SP板)专指引进美国公司( SMC)的制造设备、工艺流程和预应力空心商标使用权生产的预应力混凝土空心板或墙板。该产品工厂化制作,装配式施工,工艺技术先进,产品质量稳定可靠。美国公司创制的预应力混凝土空心板生产设备,在国外已有60多年的发展历史, 通过几十年的潜心、钻研, SMC空心板生产设备,在世界上流行的多种空心板生产工艺中始终保持领先地位。

预应力空心板自1993年引进中国大陆,得到社会各界的关爱和支持,国家建设部多年来- -直把预应力空心板列为重点科技推广项目。《预应力空心板》图集经建设部正式批准出版以来,已先层进行四次大的修订、完善和补充,已经没有推广应用的技术标准障碍。在我国多数地区禁止或限制传统预制板生产应用后, 预应力空心板将成为首选替代产品。

预应力空心板不受结构形式限制, 广泛适用于框架、钢结构、砖混等多种建筑结构形式,可广泛用作工业厂房、学校、商场、办公楼、大开间住宅,库房、医院、文体场馆及现代化公寓等建筑的楼板、屋面板、墙板。


浙江中清大预应力空心板与同类产品比较具备以下优势

生产工艺先进:

浙江中清大预应力空心板采用混凝土强度等级为C40、C45、 C50的零塌落度细石混凝土,即干硬性混凝土分三层布料, -次成型。高效原材料和独具特色的生产成型技术,保证了产品质量稳定可靠和生产效率提高。

跨度大、承载力高

国标图集规定, 预应力空心板不同的板型都有-个最大跨度和荷载的选择区间,最高规格的板型跨度可以达到18米,承载力可达20KN/平米。选用预应力空心板,可以有效减少建筑物梁柱,降低建筑物总高度、减轻建筑自身重量,扩大使用空间,提高使用效率。

使用灵活

预应力空心板长宽尺寸和规格型号均根据工程实际需要定制,不受模数限制,五十余种型号可供选择。而且可以根据建筑物功能和造型需要开洞、切角、切圆、悬挑等。

综合造价低、使用效果好

由于选用预应力空心板会带来建筑I程梁柱减少,自重减轻;房间净空提高,建筑物层高降低;施工工期缩短,施工人工费、材料费降低等等优势, 会使整个建筑工程的综合造价降低,使用功能改善。

抗震、耐火、隔热、隔音等经实例验证也优于其它工艺产品

1989年的美国旧金山地震、1992年美国洛山矶地震、1995年的日本神户大地震,美国SMC公司都派专家组到现场进行考察调研,发现所有选用预应力空心板的工程基本完好无损,用详实的资料和数据证明, 预应力空心板的抗震性能优于其他施工工艺。另外预应力空心板的耐火时间可以达到1小时。

安装便捷、施工效率高

国标图集规定了多种预应力空心板施工安装的接点做法,可供不同建筑结构形式选择。预应力空心板工厂化制作,装配式施工的特点,有效避免了现场施工带来的工期长,人工、材料费用高,施工污染严重等弊端,有效提高施工效率和经济效益。

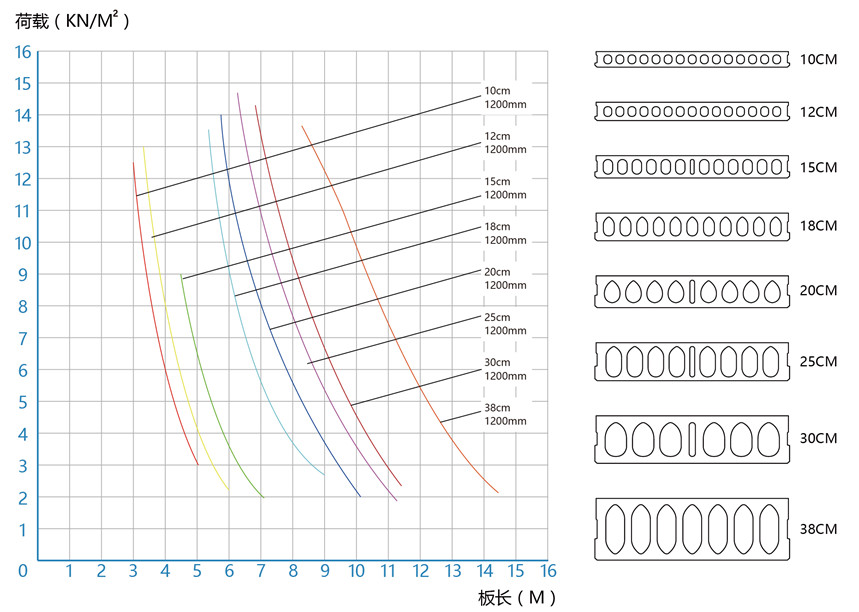

预应力空心板产品设计主要参数

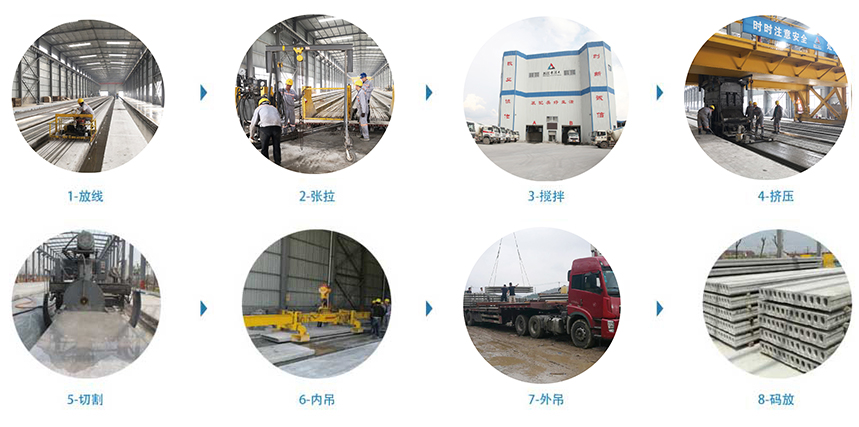

预应力空心板制作流程



预应力空心板制作流程

浙江中清大产品册子0514-09_03 - 副本.jpg

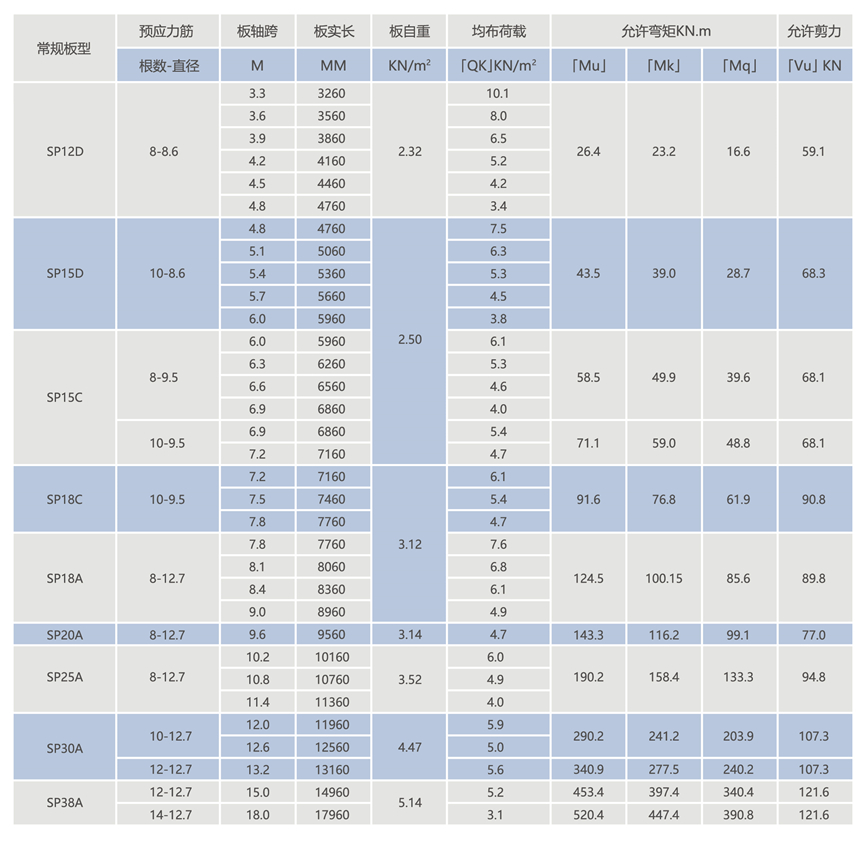

依据《预应力空心板》05SG408设计图集中的技术参数,选择经济安全的版型。

浙江中清大产品册子0514-09_14 - 副本.jpg


预应力空心板定制顺序

定制不同规格型号的预应力空心板需要由设计部门提供楼板的荷载等要求,选购对应产品。为选购产品经济合理和施工作业便利。建议按以下工作流程定作产品。


浙江中清大产品册子0514-09_09 - 副本.jpg

浙江中清大产品册子0514-09_18 - 副本.jpg


安装指导

尊敬的客户:

预应力空心板安装前,请您在提货之前做好现场准备工作。

根据产品重量、长度及起吊高度,合理先用起重设备及吊具;
根据产品排板图,计划调度安装顺序;

提供安全的施I现场环境。


运输

预应力空心板宜直接从车上吊装在建筑物上

预应力空心板运输时行车平稳 ,防止倾斜和震动 ;

若需堆放预应力空心板,应将垫木放在板端20-30cm处,每垛限高180cm,场地须平整坚实。



安装
吊装前应先堵预应力空心板端孔,便于混凝土灌缝;
安装预应力空心板时,一般宜将板底靠紧安装,但板顶缝宽不宜小于20mm;
吊装时,吊点距板端30cm左右,吊索与板夹角不得小于50度,防止吊索内滑;

严格按照施I图要求处理节点,确保板在支架上搭接长度。


安装
当板反拱值差别较大时 ,应在灌缝前将相邻板调平,根据具体情况在板跨中设置1至2道夹具;
调平板施工方法:板跨中上下表面和设置一根 与板布置方向垂直的脚手架管活夹具,在板缝中穿钢筋将上下脚手架管拉紧, 至相邻板面平整为止,或用重物施压在起拱高的板面中间位置。


灌缝

灌缝前清除板缝之间的杂物,将板缝打湿,但不得有积水;

浇灌板缝一般采用强度不小于20N/mm2水泥沙浆或强度不小于C20的细石混凝土灌实;

当板面有叠合层时,建议先浇灌板缝砼,再浇筑叠合层。为保证后浇层与板粘接牢固,板缝砼应底于板面30-40mm;

浇铸预应力空心板叠合层时,应设有可靠支撑;当跨度L<9m时,在跨中设一道支撑;当跨度l>9m时,在跨中的L/4处设一道支撑。多层建筑中,上层支柱必须对准下层支柱。跨支撑在叠合层混凝土强度达,到设计值后方可拆除;

在灌缝砼或沙浆强度达到50%前,严禁撬动板。
